A19  PERT法



努力目標

  理解する




技術士試験の問題からは必要最小限の引用にとどめる。(問題)が記されている部分はその引用である。

問題および解答は日本技術士会のホームページより必要に応じて入手してください。

  技術士第一次試験の問題



問題番号が赤字のものは、ボーナス問題

H28年 �T−1−4   H25年 �T−1−4   H23年 �T−1−3




H28年 �T−1−4

正答: �C

(解答)

解答:�C

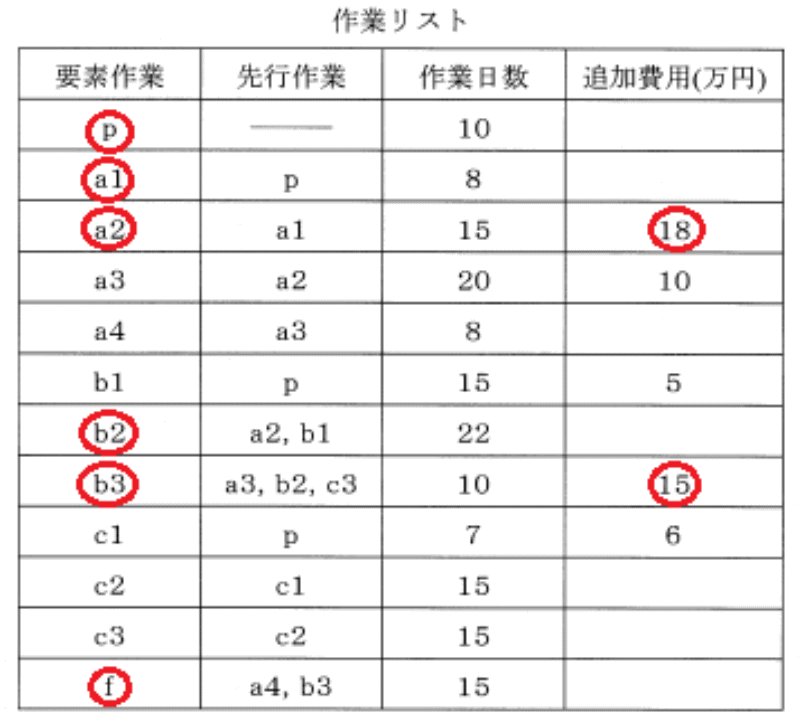

複雑な工程と日数が示されているが、各ルートの必要日数を頭から積み上げていけば答えに到達できる。たとえば中央にあるポイント�Eでは、ルートp−b1では25日必要であるが、p−a1−a2−ダミーでは33日と長くかかる。従って、ルートp−b1の工程は余裕を持っていることがわかる。縮めるとすれば、工程p−a1−a2−ダミーのどこかである。同じように日数の積み上げを行って行けば、どこに縮めしろがあるかがわかる。

なお、ダミーとは、工程a2が終了してポイント�Bに到達しないとポイント�Eからの工程b2が開始できないことを示す記号である。

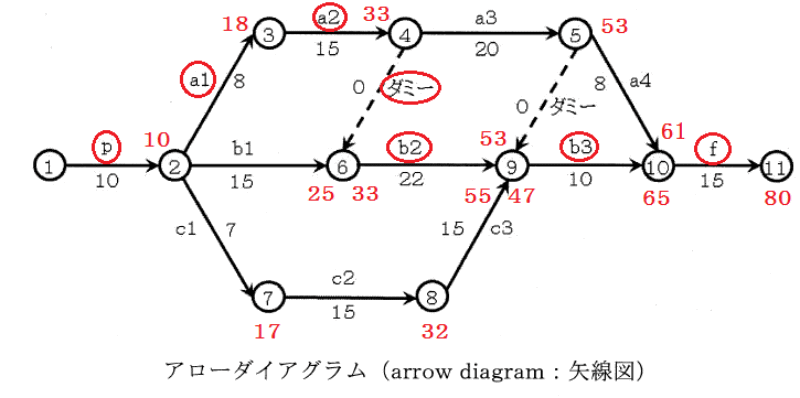

下の図に示すように、作業の進行順に必要日数を求めていくと、○で囲んだルート(p−a1−a2−ダミー−b2−b3−f)がクリティカルパスとなる。

費用を支払って工期を1日短くするとすると、a2かb3のどちらかであるが、b3の方が追加費用が安い。






図の説明

ノード6
 �@を出発して�Eの点に到達するには、
 経路p−b1では25日を要する。
 経路p−a1−a2−ダミーでは33日を要する。
 経路pは共通であるから、経路b1に(33−25)=8日の余裕がある。
 (余裕がある経路は無理して短縮しても意味がない)

ノード9
 �@を出発して�Hに到達するには、
 �Eを経由してくると55日
 �Dを経由してくると53日
 �Gを経由してくると47日
 �Dを経由する経路に2日、�Gを経由する経路に8日の余裕がある。
 (余裕がある経路は無理して短縮しても意味がない)

ノード10
 a4に4日の余裕がある。
 (余裕がある経路は無理して短縮しても意味がない)



H25年 �Tー1−4

正答: �C

(解答)

 経路、B→E→F(あ→う→え→お→か)が最長日数を要する経路で4+4+0+5=13日。この日数を最小費用の投入で1日短くして12日とする。B 45万円、E 50万円、F 40万円であるからFが一番安い。



H23年 �Tー1−3

H23年度問題

正答: �B

(解答)

アローダイヤグラムはH25年�T−1−4に同じ。B 45万円、E 40万円、F 50万円であるからEの40万円が一番安い。
